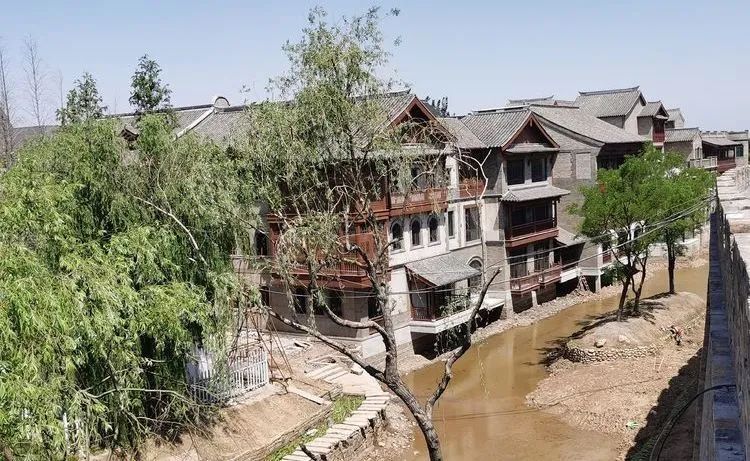

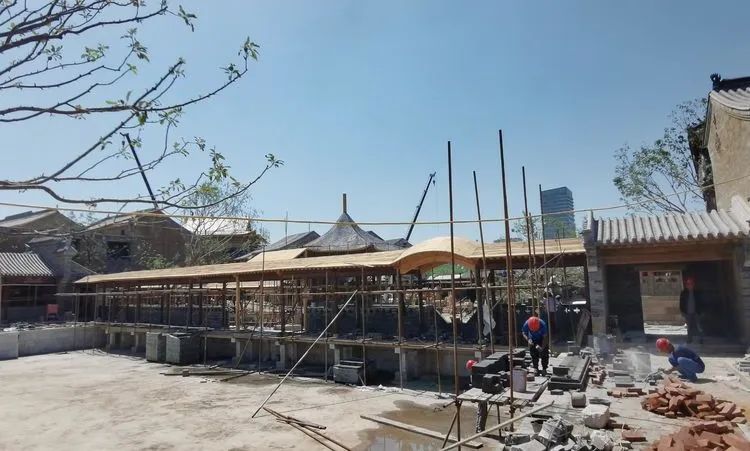

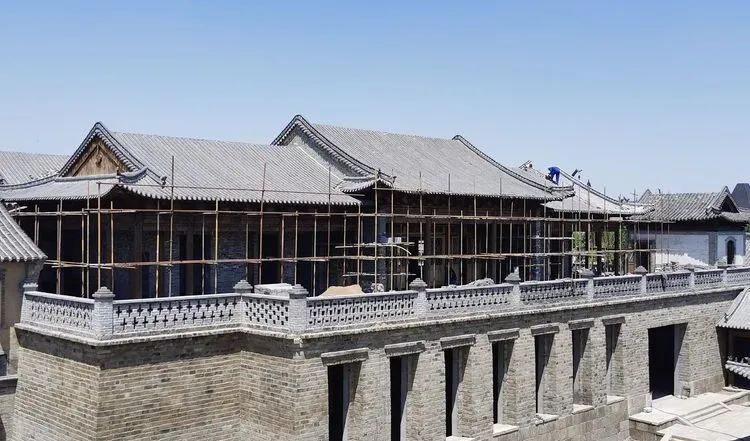

1、四合院修补屋面完成30% 2、四合院屋面栏杆砌筑完成 3、一层导墙制作、钢筋绑扎完整75%,混凝土浇筑75% 4、一层新建墙体砌筑完成60% 5、一层部分区域墙体开挖基础完成80% 6、一层售票大厅顶部批灰完成40% 7、一层新建墙体面层钢丝网固定粉刷完成35% 8、一层男卫生间地面污水管开挖安装启动 9、二层办公区顶部布管完成40% 10、二层办公区原过梁柱子木基层包饰完成40% 11、给水管道安装完成10%,累计完成70% 12、一区喷淋、消防主管安装完成10%,累计完成60%

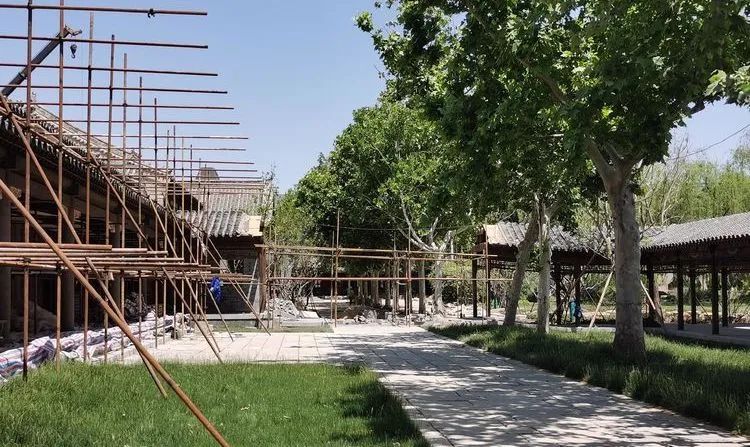

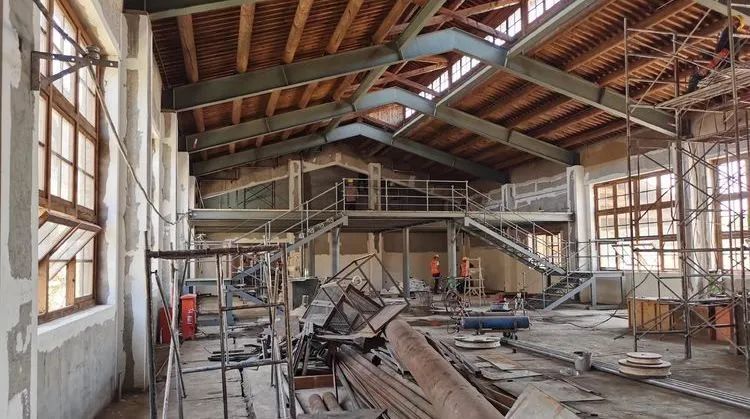

13、采暖支管安装完成10%,累计完成80% 14、风管安装完成10%,累计完成80% 15、消防电穿线完成10%,累计完成30% 16、西侧室外管道完成10%,累计完成30% 17、连廊吊灯安装完成;码头彩绘灯具安装完成90% 1、冶坊车间钢结构铺木板 2、冶坊钢架楼梯焊接完成 3、冶坊A区泛光照明灯具安装 1、水池周边石板路铺装完成 2、水池内连廊砌筑完成50% 3、瑞蚨祥石材安装完成50% 4、水池内亭子屋面保护层浇筑完成;基础石材砌筑完成
5、瑞蚨祥新增屋面防水及保护层浇筑完成 6、仪门以西房子收尾完成,清理完成 7、小溪沟道路铺装完成50%

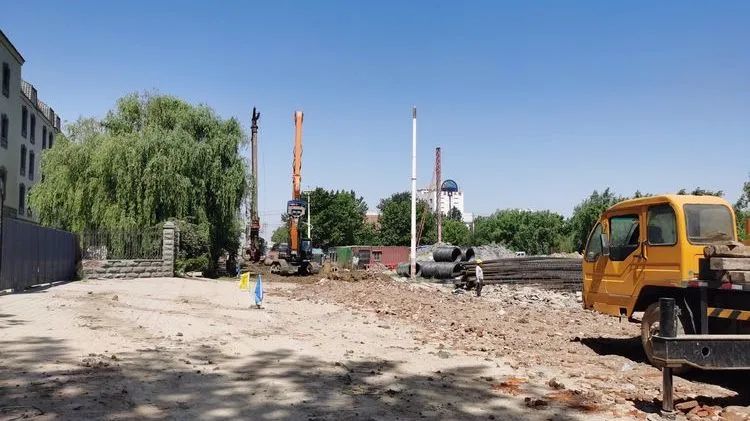

8、瑞蚨祥东立面砌筑完成80% 9、瑞蚨祥采暖主管完成10%,累计完成50% 10、长子院、次子院、家丁院泛光照明管线敷设 1、双泉酒店附楼打桩总共350根,已完成150根 2、样板间工序房隔墙基层,封板完成100% 3、样板间工序房电器布管完成,管内穿线完成 4、样板间天花板、墙面抹灰完成30%
5、卫生间及淋浴间墙面瓷砖粘贴完成60% 6、样板房土炕基层完成80% 7、首层喷淋支管完成10%,累计完成80% 8、风管制作完成10%,累计完成70% 9、化粪池完成40%,累计完成50% 城墙1标段 1、门洞砖栏杆砌筑完成70% 城墙2标段 1、小西门城楼屋面铺设方砖完成60% 2、城墙门楼完成基础部分 城墙4标段 1、城墙4标段现开挖段基础钢筋绑扎 1、桥面现浇筑部分支模浇筑完成,满堂架支架拆除 2、西侧过河管道安装完成10%,累计完成80% 明水古城建设如火如荼,相信明天的明水古城必将是章丘大地上的又一座古城旅游胜地 ▍免责声明:我们尊重原创此内容整理自“明水古城”如有侵犯,请联系删除 |
