本周工作如下:
一、施工方面:
1、白塔陈家 :桩基施工、土方开挖。
2、圣井驻地:土方施工、基础施工。
3、杨胡:室内装饰装修。
4、月宫:室内外装饰装修。
5、长青:基础施工、主体结构施工。
6、白云路以西南地块土石方开挖、渣土外运,北地块注浆施工。

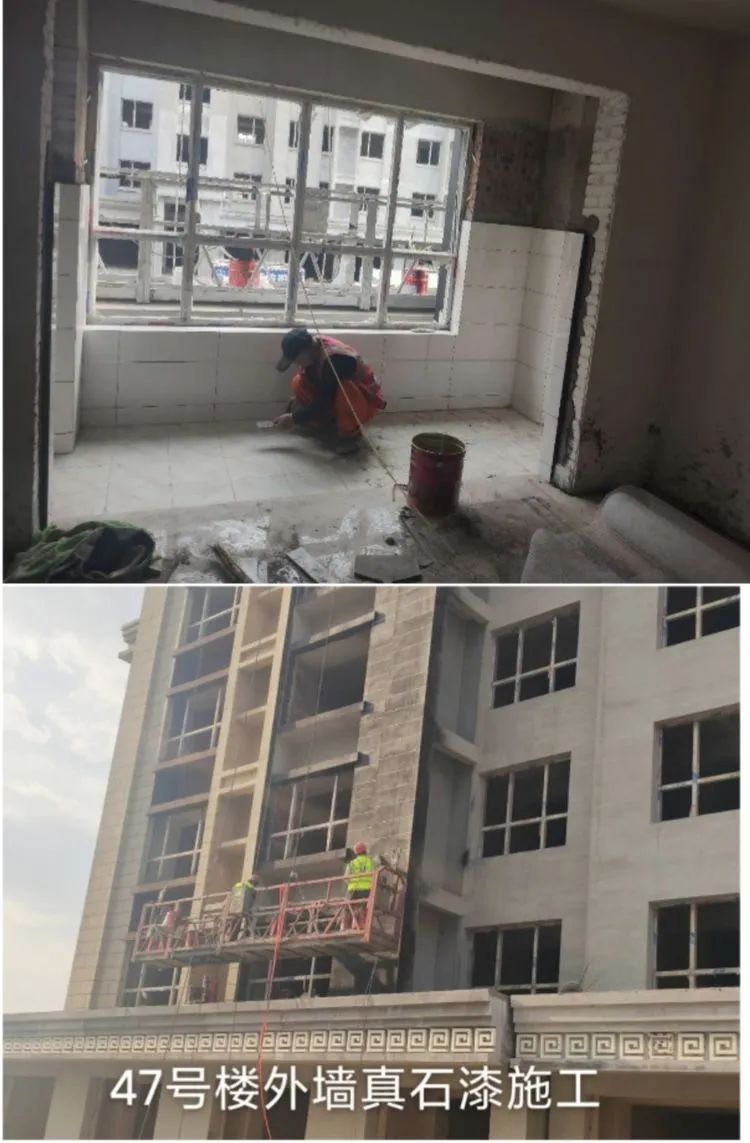

7、老四中周边安置区A区一标段:室内外装饰装修、内墙腻子、外墙真石漆,门窗安装;二标段正在进行屋面施工;老四中周边安置区B区:室内外管网施工,东院墙挡土墙基础开挖; 老四中周边安置区C区:内墙抹灰、外墙保温施工、车库桥架、消防管道施工。

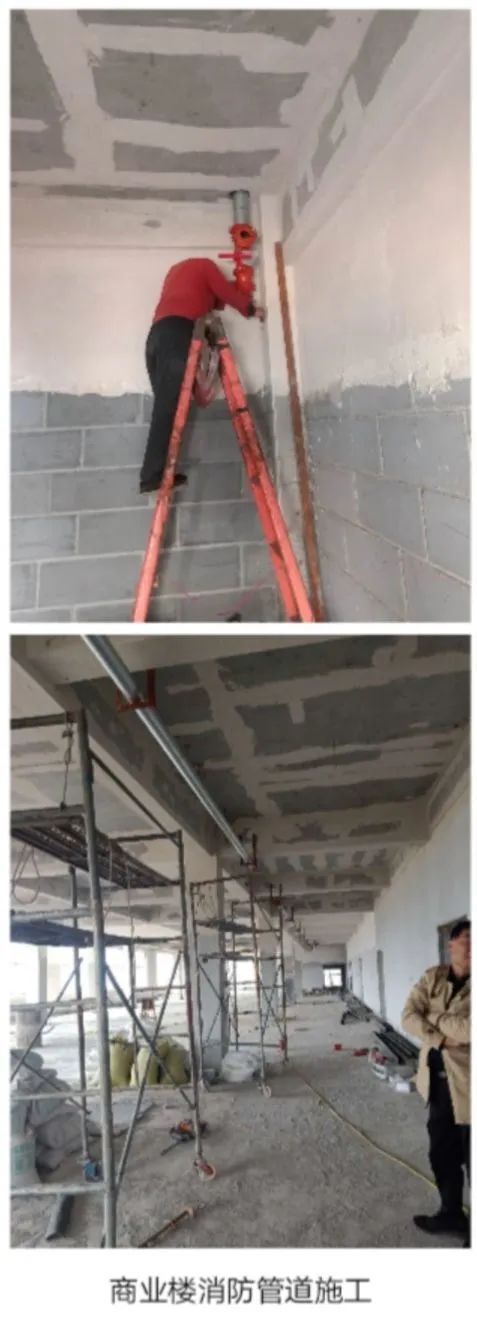

8、老四中周边沿街商业:幕墙施工,内墙粉刷。
9、东风煤矿:主楼、幼儿园及车库竣工收尾,室外绿化施工。

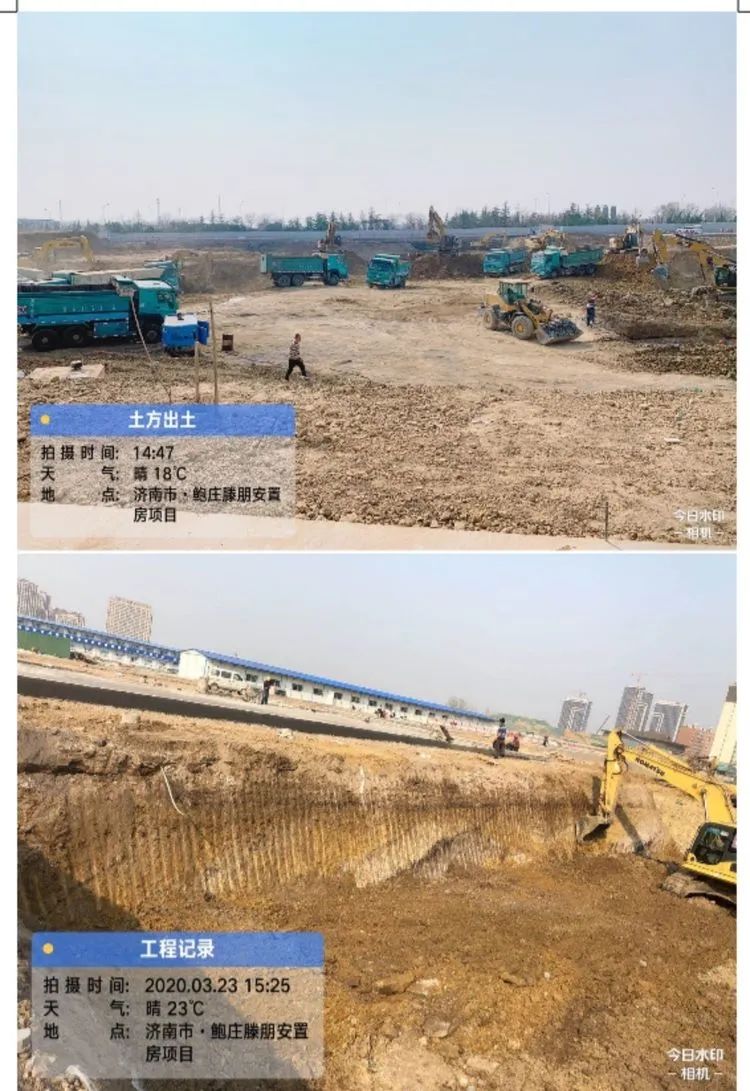

10、滕朋鲍庄:临建施工、土方开挖、基坑支护。

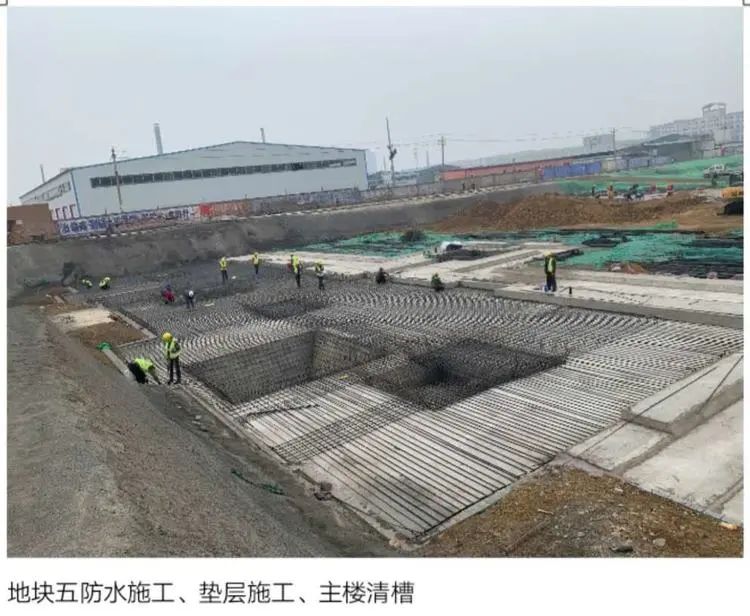

11、经十东路北侧:室内装饰装修,窗框正在施工中。 12、廉坡砚池(山阳)片区:地块四:一号槽基坑支护全部施工完成;41#、42#基础垫层浇筑完成,43#、32#楼清槽完成;裸露土覆盖完成;二号槽25#、26#主楼中间车库土方开挖完成;22#楼清槽完成;北侧基坑抽降水,边坡防护。三号槽北侧基坑抽降水、边坡防护。四号槽1#、2#、3#、4#楼主楼基础清槽完成,北侧抽降水,北侧边坡支护施工完成。地块五:3#、5#、6#清槽完成,垫层浇筑完成;1#楼防水开始施工;2#楼清槽完成。地块六:1#、8#楼防水、防水保护层施工完成;2#楼垫层浇筑完成;3#、12#楼灰土换填完成;1#楼基础钢筋开始绑扎。
13、后枣园大义田:二次结构大约完成70%。外墙完成10%,窗框完成60%。
14、东琅沟:室内外管网施工,大门和门卫施工。
15、福康路南侧:幼儿园水电暖安装、墙面粉刷,东院墙正在施工,小区北大门施工。
16、白泉:室内外装饰装修。
17、东类西类片区:主体施工、基础施工、土方施工。
18、文祖章莱路:土方开挖、临时道路整理和围挡基础施工。
19、刘台西鹅:主体结构施工。
20、西琅沟:内部装饰装修。
21、张家梅家睦里:塔机安装、基础施工。 22、文祖大寨:围墙基础施工和场地平整工作。
23、分水岭:内墙腻子、贴瓷砖。
24、南罗周家: 桩基施工、临建施工、土方开挖。
25、东姚、西姚孟家窝:灰土换填、桩基施工。
26、南涧溪贺套:土方开挖、临电、临建施工。
27、东西沟头李家埠:基础施工。
28、党校街南首:主体施工。
29、埠东:临建施工,土方开挖、围挡基础施工。
30、南凤东鹅:基础施工、主体施工。
31、北皋埠:主体施工、商业主体施工。
32、绣惠:基础施工、主体施工。
33、三涧溪:基础施工、主体施工。
二、手续方面:
1、张家梅家睦里、龙山、南凤东鹅等6个项目9宗地的用地规划许可材料,修改后报规划窗口;
2、章莱路、曹范项目规划中心已完成规划审查,待政府批复;
3、开始办理白泉、龙山等15个项目37宗地的权籍调查,已经交办相关镇街;
4、与环保局、环评单位沟通环评事宜;
5、督促设计院抓紧完善相关项目的日照分析;
6、与规划中心、行政审批局沟通关于“拿地即开工”相关审批事宜。

安置房建设问题清单调度表

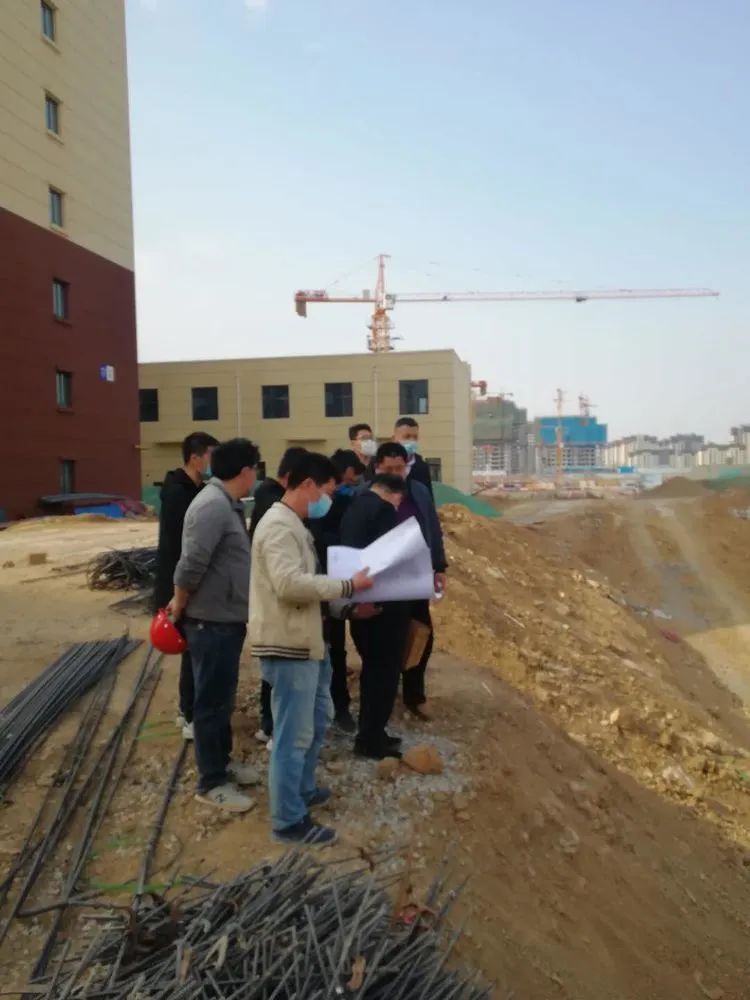

马保岭书记到白云路以西安置房项目检查指导工作
区委副书记、代区长边祥为到圣井街道经十东路安置房调研,项目负责人汇报进度复工情况
周林主任会同华盛设计院到曹范项目和埠东项目现场调研。
周林主任召开工作例会。
毕玉文主任陪同区委督查室领导调研东风煤矿、福康路南侧、东琅沟安置房工地进度。

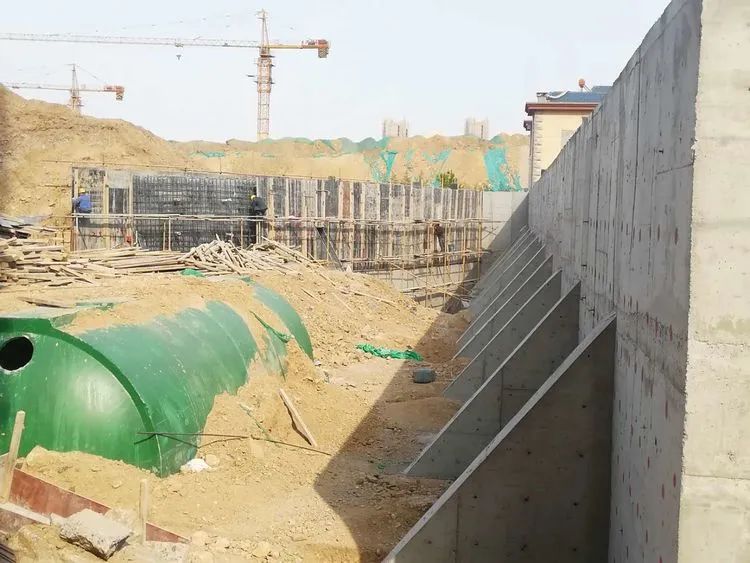

指挥部会同大项目办到东琅沟安置房项目查看东边挡土墙情况
张家梅家睦里安置区施工现场
廉颇砚池安置区施工现场
白泉安置区施工现场
分水岭安置区施工现场
刘台西鹅安置区施工现场
南罗周家安置区施工现场
滕朋鲍庄安置区施工现场
北皋埠安置区施工现场
杨胡安置区施工现场
长青安置区施工现场 来源:章丘区安置房建设指挥部 |
