本周工作如下:



一、施工方面:



1:白塔陈家 :正在施工基础、主体,车库正在施工;A区:12#楼负一层墙柱钢筋绑扎完毕;13#楼负一层顶板支模完毕60%;14#楼一层顶板搭设完成70%;15#楼二层墙柱钢筋绑扎完毕,墙柱支模完毕20%;16#三层放线完毕,墙柱钢筋配筋完毕,电渣压力焊完毕50%;17#四层混凝土浇筑完毕;18#楼四层墙柱支模完毕40%;19#楼二层顶板支模完毕50%;20#楼九层墙柱支模完毕,顶板支模完毕30%;21#楼八层墙柱配筋完毕,电渣压力焊完毕,墙柱钢筋绑扎完毕30%;22#六层顶板浇筑完毕;23#十一层顶板支模完毕60%;B区:1#楼九层顶板支模完成70%;2#楼九层架体搭设完成;3#楼八层钢筋绑扎完成50%;4#楼五层放线完成;5#楼七层对焊完成;6#楼六层悬挑完成80%;7#楼四层顶板支模完成;8#楼九层墙柱合模完成;9#楼六层墙柱对焊完成;10#楼三层顶板支模完成;11#楼九层放线完成;车库5段顶板筋绑扎完成85%,9段基础钢筋绑扎完成75%,10段顶板钢筋绑扎完成15%;C区:1#楼负二层支模架完成50%;2#楼筏板插筋完成30%;3#楼负二层墙柱模板安装完成60%;4#楼电梯井砌砖完成;5#楼负一层墙柱模板安装完成30%;6#楼周圈车库筏板钢筋钢筋绑扎完成90%;7#楼筏板钢筋绑扎完成10%;8#楼筏板砼浇筑;9#楼一层梁板模板完成20%;10#楼吊模完成;11#楼负二层支模架完成60。

2:圣井驻地:正在进行卫生清理、二次结构,商业正在施工;1#楼钉网完成,清理卫生、2#楼11-13层二次结构施工、3#楼女儿墙机房浇筑,二次结构10-12层砌筑施工、4#楼6-11层砌筑完成,割槽安电箱、线管开始、商业中心二层完成,三层完成腰梁以下完成。

3:杨胡:正在进行卫生清理、找补维修、绿化、水电安装、消防安装、热力安装,车库、幼儿园正在施工;A区:29#-32#、35#-38#楼卫生清理;商业楼卫生清理;车库垃圾清理,通风安装,道路铺装,院区道路;B区:21#、24#、25#、27#、28#、33#、34#、39#-41#楼卫生清理,找补维修;26#楼门窗打胶40%,卫生清理,找补维修;幼儿园吊顶;吊顶二遍腻子;室外工程完成65%;C区:1#-3#、5#-9#、11#-13#楼腻子维修,瓷砖维修,卫生清理;绿化苗木找补,路面清理;D区:4#、10#、14#-20#、22#、23#楼卫生清理;车库腻子修补,乳胶漆喷涂;安装:A区水电:换热站、加压泵房电缆施工、独立商业集中电源灯具安装、洗菜盆安装;B、D区水电:高压桥架施工、换热站灯具开关插座施工、9个楼机房层桥架及配管施工、车库桥架恢复及防火封堵,楼内打压漏水管道维修、车库剩余潜污泵电源线施工、洗菜盆安装;C区水电:地下车库人防配电箱安装、人防电缆施工及桥架盖板施工、洗菜盆安装;E区水电:商业配电箱压线、高压桥架整改、洗菜盆安装;东区消防:车库消防系统调试、消防泵房垃圾清理;西区消防:车库消防系统调试;弱电:监控摄像头调试、弱电可视对讲调试;热力:车库及主楼管道保温施工、换热站设备施工、西区热力小室管道及阀门施工;自来水:自来水管道供水;电力:配电室设备调试、地下车库高压线缆材料进场。

4:月宫:正在进行卫生清理、管道安装、大门、路面、绿化种植、传达室施工;A区:1-30#楼内卫生清理完成。热力管道安装完成,地热井完成,连管完成。路面路基砼完成90%,路沿石完成90%,室外铺装完成。南北大门及门卫主体完成,进入装饰阶段。绿化种植完成90%(较大树木)。B区:1-12#楼维修,传达室主体完成,装饰施工中。室外苗木种植完成80%,沥青路路缘石完成,铺装完成80%。

5:长青:正在进行内外墙、储藏室、屋面瓦、防水施工,商业楼正在施工;1#楼储藏室以上外墙真石漆施工完成,内墙粉刷。2#楼储藏室以上外墙真石漆施工完成,内墙粉刷。3#楼储藏室以上外墙真石漆施工完成,内墙粉刷,储藏室水泥地面施工。4#楼储藏室以上外墙真石漆施工完成,内墙粉刷。5#楼储藏室以上外墙真石漆施工完成,内墙粉刷,瓦屋面施工。6#楼储藏室以上外墙真石漆施工完成,内墙粉刷,瓦屋面施工。7#楼储藏室以上外墙真石漆施工完成,内墙粉刷。8#楼储藏室以上外墙真石漆施工完成,内墙粉刷,平屋面防水施工。9#楼储藏室以上外墙真石漆施工完成,内墙粉刷。10#楼储藏室以上外墙真石漆施工完成,内墙粉刷。11#楼储藏室以上外墙真石漆施工完成,内墙粉刷。12#楼储藏室以上外墙真石漆施工完成,地面砖完成,平屋面防水施工。配套商业地面砖施工,外墙真石漆施工。

6:白云路以西:南地块:土石方工程:总量预估89万m³。目前已完成土石方挖运86.5万m³。 形象进度:土石方开挖工程总体完成95%。基坑支护工程:基坑支护工程整体完成85%。第一标段:9#楼地下一层墙柱钢筋绑扎完成,模板安装完成80%,;10#楼地下二层混凝土浇筑完成,正在进行地下一层墙柱钢筋绑扎;13#楼地下二层顶板钢筋绑扎完成60%;地下车库局部区域垫层施工完成,1-1、1-3区域地下车库部分防水底板混凝土浇筑完成。15#楼基础垫层混凝土浇筑完成,正在进行防水施工。第二标段:11#楼地下三层混凝土浇筑完成;12#楼地下二层墙柱钢筋绑扎完成30%;16#楼地下三层墙柱钢筋绑扎完成60%,17#楼筏板钢筋绑扎完成70%。第三标段:5#楼地下三层混凝土浇筑完成;4#楼地下三层墙柱钢筋绑扎完成,模板安装完成;1#楼地下三层墙柱钢筋绑扎完成,模板安装完成,6#楼、2#楼已完成基础垫层混凝土浇筑,已完成部分独立基础垫层混凝土浇筑施工。 第四标段:正在进行土石方破碎及渣土外运施工,7#楼筏板钢筋绑扎完成60%,,3#楼土石方破碎完成80%,8#楼已完成地基承载力检测。北地块:土方工程总量约42万m³,已完成土方挖运约15万m³,土方开挖工程总体完成35%,目前处于停工状态。基坑支护工程:南侧4-4剖面第一步正在进行土钉钻孔施工。整体完成25%。桩基施工:7#楼已完成107棵桩基混凝土浇筑施工,6#楼已完成24棵桩基混凝土浇筑施工。

7:老四中周边安置区A区一标段:正在施工内外墙、太阳能安装、热水器安装、门窗、围墙、卫生清理、室外施工;二标段:正在施工卫生清理、单元门安装、屋面,车库、商业正在施工;非人防车库卫生开始清理,消防管道保温完成80%;商业1:二层梁底、顶板模板铺设完成,二层梁钢筋绑扎完成;商业2:三层支模架搭设完成,地下车库卫生清理完成老四中周边安置区B区:已竣工;老四中周边安置区C区:;正在进行室外铺装、路沿石;1#-5#楼、车库已完工验收完毕;室外铺装完成70%,路沿石完成70%。

8:老四中周边沿街商业:正在施工砌体、幕墙、内墙粉刷、管道、地砖、雨污、天然气、电安装、室外回填;主体完成;砌体完成(除施工电梯口部需后续施工);幕墙完成98%、内墙粉刷完成96%、消防水管已完成、消防排烟风管已完成、给水管已完成、排水管已完成、虹吸雨水已完成、空调室内机已完成、送排风完成95%、地砖四层已完成、三层已完成,二层已完成、一层完成99%,G层地砖完成99%。天然气完成90%,雨水管道已完成,污水已完成,红线内供电95%,室外回填土完成80%。


9:滕朋鲍庄:正在施工土方开挖、基础、主体、二次结构;基坑开挖:现场土方基本完成,除坡道及预留道路;基础、主体结构:1#楼10层顶板钢筋绑扎完成40%;2#楼4层墙柱钢筋绑扎完成80%;3#楼1层浇筑完成;4#楼1层模板支设完成25%;5#楼-1层顶板模板支设完成;6#楼5层顶板模板支设完成;7#楼5层顶板钢筋绑扎完成30%;8#楼-1层合模完成;9#楼3层墙柱钢筋绑扎完成;10#楼6层墙柱钢筋绑扎完成;11#楼-1层顶板钢筋绑扎完成50%;12#楼1层铝模拼装完成70%;13#楼6层顶板钢筋绑扎完成30%;14#楼8层墙柱钢筋绑扎完成;15#楼11层墙柱钢筋绑扎完成;16#楼6层顶板浇筑完成;17#楼4层浇筑完成;18#楼1层铝模拼装完成;19#楼4层浇筑完成;20#楼10层顶板模板支设完成;22#楼11层墙柱合模完成;23#楼9层墙柱模板安装完成;24#楼7层顶板钢筋绑扎完成;25#楼7层墙柱合模完成;26#楼-1层顶板钢筋绑扎完成70%;27#楼-2层梁板钢筋绑扎完成;28#楼4层墙柱合模完成;29#楼18层顶板支设完成;30#楼12层浇筑完成;31#楼9层墙柱合模完成;32#楼9层顶板模板支设完成;33#楼9层顶板模板支设完成;34#楼2层墙柱合模完成;35#楼6层顶板模板完成;36#楼8层墙柱钢筋绑扎完成;二次结构:21#楼4-6层砌筑完成;29#楼2-4层砌筑完成。



10:经十东路北侧:目前基础施工、主体施工已经完成,内外装65栋楼。外墙施工完成99%、内墙抹灰完成100%,地面施工完成100%,窗框完成100%,玻璃完成98%,瓷砖完成98%,正式电梯安装完成100%,安装工程完成77%,室外工程完成61%。

11:廉坡、砚池、浅井、湛汪、山阳(含济钢耐材厂等)片区:正在施工土方开挖、基础、主体、砖混结构;地块三:1#楼土方开挖完成70%,2#楼防水保护层浇筑完成,3#楼垫层浇筑完成,4#楼筏板钢筋绑扎完成30%,10#楼土方开挖完成20%,11#楼垫层浇筑完成,12#楼防水施工完成60%,13#土方开挖完成20%,14#土方开挖完成20%,15#土方开挖完成50%,16#楼筏板基础浇筑完成,17#楼筏板钢筋绑扎完成50%,18#楼土方开挖80%;19#楼土方开挖80%;30#楼防水保护层浇筑完成;31#楼筏板钢筋绑扎80%。地块四一号槽31#楼十层顶板支模80%;32#楼八层顶板钢筋绑扎70%;33#楼八层墙柱模板安装50%;34#楼九层墙柱钢筋绑扎50%;35#楼九层顶板钢筋绑扎30%;40#楼十一层墙柱模板安装40%,41#楼十层顶板钢筋绑扎30%;42#楼九层墙柱钢筋绑扎50%;44#楼十层顶板钢筋绑扎30%。地块四二号槽22#楼机房层钢筋绑扎完成70%;23#楼五层浇筑完成;24#楼九层墙柱钢筋绑扎完成30%;25#楼六层顶板梁钢筋绑扎完成;26#楼九层浇筑完成;27#楼负一层墙柱模板安装完成;28#楼六层浇筑完成。地块四三号槽10#楼十一层浇筑完成;11#楼七层顶板铺设完成;12#机房层墙柱模板安装完成30%;13#楼六层顶板铺设完成;14#楼五层墙柱钢筋绑扎完成;15#楼负一层顶板铺设完成;16#楼负二层顶板铺设完成85%;19#楼一层墙柱模板安装完层90%。地块四四号槽1#楼机房层砼浇筑完成;2#楼机房层砼浇筑完成;3#楼机房层模板安装完成30%;4#楼机房层模板安装完成30%;5#楼机房层模板拆除完成;6#楼机房层模板完成90%;7#楼七层浇筑完成;8#楼三层墙柱模板安装完成80%。地块四砖混结构9#楼基础砌筑完成100%;17#楼基坑开挖完成80%;18#楼基础砌筑完成100%; 20#楼一层砌筑完成50%;21#楼基础砌筑完成100%;29#楼基础砌筑完成100%;30#楼基础回填完成50%;36#楼未开挖;37#楼基础砌筑完成100%;38#楼基础回填完成50%;39#楼砌筑砌筑完成100%;45#楼基础砌筑完成100%;46#楼基础砌筑完成100%;47#楼基础砌筑完成100%。地块五1#楼屋面层砌筑完成;2#楼屋面层砼浇筑完成,负二层砌筑完成;3#楼3层砌筑完成;4#楼6层砼浇筑完成; 5#楼屋面层砼浇筑完成,负一层砌筑完成;6#楼屋面层砼浇筑完成,四层砌筑完成;7#楼1层砌筑完成。地块六1#楼7层砌筑完成30%;2#楼机房层模板支设完成80%;3#楼11层墙柱开始合模;4#楼9层顶板钢筋开始绑扎;5#楼10层砼浇筑完成;6#楼7层顶板模板支设完成70%;7#楼7层墙柱开始合模;8#楼4层砌筑完成40%;9#楼3层砌筑完成40%;10#楼1层砌筑完成40%;11#楼11层砼浇筑完成;12#楼11层顶板模板支设完成50%;13#楼3层混凝土浇筑完成;14#楼3层砌筑完成40%;15#楼3层砌筑完成100%。

12:后枣园大义田:正在进行室内保洁、铺设沥青、场区绿化,幼儿园正在施工;32栋住宅楼全部封顶,内外装已完成,进入装修收尾阶段,正在进行室内保洁,室外园林沥青路完成90%,场区绿化完成99%。

13:东琅沟:正在进行苗木冬期养护、热力管网施工,幼儿园、正在施工;幼儿园院内室外彩色塑胶地垫(面层)铺设施工;1#-15#楼周边苗木种植区域范围内冬期养护施工;热力一次管网与市政热力管网接口防腐保温施工。

14:白泉:正在进行内外装:楼梯、太阳能、门窗、室外管网、暖、园林绿化景观、给排水、消防、通风、电安装,外墙装饰、屋面施工、地面、瓷砖、电梯、内墙粉刷石膏抹灰已完成,车库、幼儿园正在施工;幼儿园主体封顶,二次结构完成,屋面装饰装修完成,外窗框安装完成,外墙保温完成90%;屋面施工已全部完成;楼地面工程已全部完成;楼梯踏步抹灰全部完成,楼梯间不锈钢护栏安装已全部安装完成;厨房、卫生间、阳台的墙面瓷砖、地面瓷砖已全部镶贴完成;54栋单体(含商业楼、社区服务楼)窗户安装安装全部完成;楼内正式电梯安装已全部完成,并完成检测验收;外墙装饰装修工程的外墙保温施工已全部完成,51栋住宅楼外墙已全部完成真石漆喷涂(剩余升降机安装部位外墙收尾完成80%);内墙粉刷石膏抹灰施工已全部完成,内墙腻子施工完成,28栋喷涂内墙乳胶漆;太阳能集热板安装完成43栋,水箱安装完成12栋;室内木门门框安装全部完成,门扇安装完成3栋;厨房、阳台推拉门门框安装全部完成,门扇安装完成22栋;进户门安装完成45栋;防火门安装完成37栋;储藏室门安装完成38栋;室内电气开关、面板、灯具安装完成37栋;厨房、卫生间洁具安装完成28栋;外墙百叶窗安装完成31栋;车库内、楼内的给排水安装、消防安装、通风安装、强弱电安装施工,完成总量的90%;暖气管道安装完成总量的70%;天然气安装完成总量的50%;车库、地下室地面浇筑面层混凝土全部完成;室外管网施工:完成住宅楼的室外雨污水管道安装、回填,同时进行污水支管安装,总计完成总量的85%;化粪池施工完成12个;园林景观施工:小高层区域场地回填、修整基本完成,进行道路路基压实、种植土回填、道路广场场地硬化等施工,广场区域大理石板材、烧结砖铺装施工,11栋楼施工完成室外散水坡。

15:东类西类片区:目前正在进行主体施工和二次结构施工,封顶38栋,6层以上13栋,1-6层:4栋,正负零以下4栋。

16:文祖章莱路:正在进行内外墙、管道安装、卫生清理、水暖安装,商业楼正在施工;1#外墙找平层抹灰完成30%,楼内卫生清理,室内冷热水安装完成;2#外墙找平层抹灰完成60%,楼内卫生清理,室内冷热水开始安装;3#、4#外墙保温完成70%,楼内卫生清理,地暖管敷设完成;5#、6#外墙找平层抹灰完成80%,地暖垫层浇筑完成;7#外墙刮腻子完成,涂刷底漆;8#外墙保温完成60%;商业楼内墙抹灰完成90%,外墙找平层抹灰完成。

17:刘台西鹅:正在施工内外装、安装工程;内外装:1#楼室内混凝土垫层完成,地砖开始施工,真石漆完成80%;2#楼腻子完成,5-7层完成,外墙真石漆完成30%;3#楼室内混凝土垫层完成30%,真石漆完成50%;4#楼室内混凝土垫层完成,地下室一遍腻子找角完成20%,外墙保温完成,真石漆完成60%;5#楼墙砖完成,外墙保温完成,真石漆完成20%;6#楼室内混凝土垫层完成,外墙保温完成,真石漆完成40%;7#楼雨水管安装完成,室内混凝土垫层完成,外墙真石漆完成95%;8#楼10、11层三小间地砖完成,雨水管安装完成30%,外墙真石漆完成40%;9#楼粉刷石膏、墙砖完成,外墙保温完成90%;10#楼粉刷石膏、墙砖完成,外墙保温完成20%;邻里中心吊篮安装完成。安装工程:3#楼6-11层横管完成,地暖铺设完成;4#楼地暖铺设完成,分水器下封堵全部完成;5#楼10-18层给排水管完成;6#楼地暖铺设完成,分水器下封堵全部完成;7#楼地暖铺设完成,分水器下封堵全部完成;10#楼5-8层排水支管安装完成。

18:西琅沟:正在进行室内保洁,商业、幼儿园正在施工;住宅楼室内保洁,南商业室内清理,幼儿园吊顶施工。


19、张家梅家睦里:正在施工主体、二次结构、防火、地库,车库正在施工;A地块:1#楼升降机安装,一层砌砖、2#楼二层砌砖、3#楼三层砌砖、4#楼五层砌筑完成,六层开始砌筑。5#楼五层砌筑完成。六层砌筑,四层开始砌筑。6#楼五层砌筑完成,七层开始砌筑,十一层砌筑。10#楼六层砌砖、11#楼五层砌筑完成,六层开始砌筑。12#楼一层砌筑、13#楼二层砌筑完成。B地块 :7#十一层砌砖,8#七层砌砖,9#十一层砌砖,屋面找坡,14#二层砌砖,15#三层砌砖,16#七层砌砖,屋面找坡,17#十层砌砖,18#二层砌砖,屋面做防水,换热站砌砖。C地块:19#十七层浇筑顶板,四层浇筑上翻梁,20#机房女儿墙浇筑,21#四层砌砖,屋面找坡,22#五层砌砖,屋面找坡,27#九层浇筑上翻梁,28#十七层绑扎墙柱钢筋,29#九层浇筑上翻梁,30#机房层女儿浇筑,九层浇筑上翻梁,三层砌砖,31#八层砌砖,屋面找坡;D地块:23#六层浇筑上翻梁,24#六层浇筑上翻梁,二层砌砖,26#三层砌筑,十一层浇筑上翻梁,32#十一层浇筑上翻梁,34#五层浇筑上翻梁,支门厅模板,35#六层浇筑上翻梁;地库:防火分区3西段车库顶板钢筋绑扎完成;防火分区12-1南段车库顶板膜壳铺设;防火分区13东段车库顶板钢筋绑扎完成;防火分区2西段车库防水保护层浇筑完成,基础筏板钢筋绑扎。6#防火分区东段架体、膜壳安装。防火分区20西侧搭设架体,铺设膜壳,绑扎顶板钢筋。防火分区25车库顶板浇筑;防火分区26车库顶板绑扎顶板钢筋70%;防火分区34基础浇筑,绑扎墙柱钢筋;25-34防火分区绑扎基础钢筋;26-35防火分区开挖完成80%。
20:文祖大寨:正在进行主体施工、配套层砌砖,9栋楼主体已完成;1#楼一层支现浇板模板;2#楼一层砌砖完成;3#楼配套现浇板钢筋绑扎;4#楼二层现浇板混凝凝土浇筑完成;5#、6#、8#-12#楼斜屋面现浇板混凝土浇筑完成(主体完成);7#楼三层支设构造柱模板;13#、14#主体完成 。

21:分水岭:正在进行苗木养护、绿化;西大门绿化完成;院内苗木养护。

22:东姚、西姚孟家窝:正在施工基础、主体、防水,车库正在施工;A区:6#、13#、14#、21#负二层模板支设,15#负二层浇筑完成。1#、2#、9#、5#、19#、26#负一层模板支设,26#-27#之间车库防水板浇筑完成。20#筏板钢筋绑扎,22#地上一层钢筋绑扎,27#、28#地上一层模板支设。1#-2#之间车库绑扎密肋梁钢筋,6#北侧车库脚手架搭设,5#-9#之间车库防水保护层浇筑完成。B区:29#负一层模板支设, 29#-30#之间车库脚手架搭设。23#、30#地上一层模板支设,30#-31#之间车库顶板浇筑完成。7#负二层浇筑完成,16#负一层浇筑完成,绑扎地上一层钢筋。31#地上一层浇筑完成,地上二层墙柱钢筋绑扎,10#、11#、24#负一层模板支设,16#-17#之间车库绑扎柱钢筋。3#、4#、8#、12#、17#、25#、18#负二层模板支设,24#-25#之间车库防水板浇筑完成。7#-8#、11#-12#之间车库防水保护层浇筑完成,2#-3#之间车库搭设脚手架,3#-4#之间车库模板支设。


23:南涧溪贺套:正在进行塔吊、基槽清理、地库、集水坑、电梯井浇筑;1#、7#楼清槽完成70%;5#、12#楼集水坑、电梯井浇筑砼垫层;6#、13#楼集水坑、电梯井浇筑砼垫层完成;10#、11#楼塔吊基础砼浇筑;A、C二区地库部分柱基、排水沟砖胎膜砌筑完成。

24:东西沟头李家埠:正在进行主体、二次结构施工;A:1#楼十六层顶板支模;2#楼十七层砼浇筑;3#楼十四层顶板钢筋绑扎;5#、7#楼二层砌筑;6#、9#楼四层砌筑;8#楼六层砌筑;1#公建基础支模;3#公建基础拉梁浇筑;B:1#、10#楼一层砌筑;4#、12#楼二层砌筑;9#、15#楼主体封顶;11#、14#楼三层砌筑;13#楼四层砌筑;C:1#、4#楼五层墙体砌筑完成;2#、5#楼三层墙体砌筑;3#楼三层墙体砌筑完成;8#楼二层墙体砌筑;9#楼三层砌筑;10#楼二层砌筑完成。



25:党校街南首:正在施工二次结构、内外装、安装工程;二次结构:7#楼地下二层砌筑完成;内部装修工程:1#楼1-18层内墙刮石膏完成,外墙抹灰完成50%,2-18层楼地面浇筑完成;2#楼2-18层冲筋完成,2-18层三小间抹灰完成,东段外墙抹灰完成25%;3#楼1-18冲筋完成,3-4、9-18层内墙刮石膏完成,外墙抹灰完成20%;三小间防潮层铺设完成;4#楼2-18层室内刮石膏完成,外墙抹灰完成20%;5#楼17-18层冲筋完成,;6#楼2-18层三小间抹灰完成,1-18层内墙刮石膏完成。7#楼1-18层冲筋完成,16-18层三小间抹灰完成;8#楼16-18层冲筋完成。安装工程:1#楼2-18层墙面给水管敷设完成,2-18层地暖管铺设完成;2#楼1-18层墙面给水管敷设完成,1-18层排水立管安装完成,13-18层地暖管铺设完成;3#9-18层给水地面管敷设完成;4#楼4-18层给水地面管敷设完成,15-18层地暖管铺设完成;5#楼1-18层强弱电箱安装完成,1-18层线槽抹灰完成;6#楼1-18层墙面给水管敷设完成;7#楼1-18层线槽抹灰完成,1-18层强弱电箱安装完成。8#楼1-8层线槽抹灰完成,1-18层强电箱安装完成,1-18层弱电箱安装完成。
26:埠东:正在施工地基;北地块:地基处理:6#夯完清底,7#平整场地放线完成,16#垫层抹灰;南地块本周未施工。




27:南凤东鹅:正在施工二次结构、内外装、水电安装、防水,商业楼正在施工;北区:1#楼墙面挂网全部完成,1-8层墙面冲筋完成;2#楼墙面挂网全部完成,1-8层墙面冲筋完成;3#楼水电安装完成80%,楼层清理完成;4#楼水电安装完成80%,楼层清理完成;5#楼9层构造柱浇筑完成,水电安装完成80%;6#楼墙面挂网全部完成,1-8层墙面冲筋完成;7#楼墙面挂网完成60%,1-6层墙面冲筋完成;8#楼水电安装完成60%,楼层清理完成;9#楼水电安装完成60%,楼层清理完成;10#楼烟道安装完成;11#楼墙面挂网完成70%;12#楼1-7层构造柱浇筑完成;1#商业楼1层砌筑完成,2层砌筑完成60%,女儿墙吊模完成。南区;13#楼1-6层水电线管安装完成;14#楼1-6层墙面钢丝网安装完成,1-6层窗框安装完成;15#楼平屋面防水施工完成,楼层清理完成;16#楼1-3层水电线管安装完成;17#楼屋面砌筑完成; 18#楼平屋面防水施工完成,窗框安装完成;19#楼楼层清理完成;20#楼楼层清理完成;21#楼7层砌筑完成,8/9层构造柱浇筑完成;22#楼水电线管安装完成至7层,1-7层构造柱及窗台压顶浇筑完成;23#楼1-6层构造柱浇筑完成,水电线管安装至7层;24#楼9-11砌筑完成;2#商业楼1层砌筑完成,2-3层砌筑完成50%,1层构造柱及圈梁浇筑完成,3层钢管拆除外运完成,屋面模架拆除完成。
28:北皋埠:正在进行内外装、三小间、门窗、架桥安装、地暖安装、消防、现场施工准备布置,幼儿园、商业、社区服务中心、车库正在施工;内外装:1#楼内墙抹灰、地面保护层、墙砖、地砖完成,窗框安装完成,外墙保温砂浆抹灰、腻子完成,真石漆完成(除施工电梯位置),屋面防水完成,踢脚线完成60%,楼梯踏步完成60%,玻璃安装完成75%;2#楼内墙抹灰、地暖保护层完成,三小间墙砖、地砖完成,大地砖完成90%,屋面防水保护层完成,外窗框安装完成,外墙保温砂浆抹灰完成85%,真石漆完成35%;3#楼内墙抹灰、地暖保护层、三小间墙砖完成,三小间地砖完成60%,屋面防水保护层完成,外墙保温砂浆抹灰完成80%,真石漆完成25%;4#楼内墙抹灰完成,三小间墙砖完成90%,屋面防水保护层完成,外墙保温砂浆抹灰完成75%;5#楼内墙抹灰、地暖保护层完成,三小间墙砖、地砖完成,大地砖完成50%,屋面防水保护层完成,外墙保温砂浆抹灰完成80%,真石漆完成35%;6#楼内墙抹灰、地暖保护层、三小间墙砖完成,窗框安装完成,外墙保温砂浆抹灰、腻子完成,真石漆完成(除施工电梯位置),屋面珍珠岩找坡完成;7#楼内墙抹灰、地暖保护层、三小间墙砖完成,三小间地砖完成95%,大地砖完成95%,二遍腻子完成20%,窗框安装完成,外墙保温砂浆抹灰,腻子完成,真石漆完成(除施工电梯位置),屋面防水施工中,玻璃安装完成20%;8#楼内墙抹灰、地暖保护层、三小间墙砖完成,三小间地砖完成70%,大地砖完成40%,屋面防水保护层完成,窗框安装完成,外墙保温砂浆抹灰完成95%,真石漆完成35%;9#楼内墙抹灰、三小间墙砖完成85%,东单元地暖保护层完成,东单元三小间地面防水完成,小地砖开始施工,屋面防水保护层完成,三小间地砖开始铺设,窗框安装完成,外墙保温砂浆抹灰完成80%,真石漆完成5%;10#楼内墙抹灰、地暖保护层、墙砖、地砖完成,屋面防水保护层完成,外墙抹灰完成95%,真石漆完成5%,踢脚线完成35%;11#楼内墙抹灰、地暖保护层、墙砖、地砖完成,窗框安装完成,外墙保温砂浆抹灰、腻子完成,真石漆完成,踢脚线完成90%,楼梯踏步完成20%,玻璃开始安装;12#楼内墙抹灰、地暖保护层、三小间墙砖完成,三小间地砖完成60%,大地砖完成50%,窗框安装完成,屋面防水保护层完成,外墙抹灰完成95%,真石漆完成10%;地下车库二次结构砌筑完成,车库顶板腻子完成35%,卫生清理及排水中,车库顶板防水完成75%,防水保护层完成70%;幼儿园、商业二层、三层窗框安装完成;商业中心二次结构二层、三层、屋面砌筑完成,商业车库顶板回填土基本完成;幼儿园二次结构一层至三层砌筑完成,钉网完成;社区服务二次结构二层、闷顶层砌筑完成,钉网完成,防水完成,屋面上料完成,准备施工;安装:1#-12#楼桥架安装完成;4#楼地暖开始铺设;消防排烟通道、喷淋、消防水管开始安装。


29:绣惠:住宅楼正在施工二次结构、内外装、水电安装;R24:1#楼10层机喷石膏,8层三小间抹灰,9层水泥砂浆抹灰,南、北立面外墙保温板粘贴,东西山墙外墙保温板粘贴,北、南立面外墙薄抹灰,东西山墙外墙薄抹灰,烟道包砌,12层烟道包砌完成,13层烟道包砌,2-6层卫生间防水;2#楼西单元屋面砌砖完成,东单元屋面切砖、木工支圈梁完成,27层二次结构砌筑完成,水电开槽至20层、排水主管安装至20层、配管至18层、给水10层、线管修补10层、抹槽至8层、吊洞至16层、排水支管19层,烟道安装22层,烟道包砌10层,电箱封5层,打点到19层,冲筋10层,厨房、卫生间、阳台甩浆5层;3#楼东、西单元机房层砌体,-2层、25-26层二次结构砌筑完成,烟道包墙至14层,配电箱封堵至21层,水电开槽至21层、排水主管安装至20层、排水支管安装到20层、配管至21层、给水至16层、线管修补至19层、吊洞20层完成、抹槽至12层、垃圾清理至12层,抹灰打点至18层、冲筋至10层、甩浆至11层、厨卫打点至10层、石膏抹灰3-5层完成、水泥砂浆抹灰至3-5层完成,烟道卫生间烟道安装至22层、厨房烟道安装至21层,浇筑E轴~K轴/22轴~39轴车库顶板防水保护层;4#楼北侧二层顶板浇筑完成,东、西侧楼梯浇筑完成;5#楼五层机喷石膏,19层水电抹槽已完成、强弱电箱背砌,1-4层三小间抹灰,外墙北立面保温板粘贴,14层烟道包砌,东西山墙保温板粘贴;6#楼西单元屋面防水施工完成、保温板安装,东单元机房层二次结构砌筑完成,25层砌筑完成,26层西单元砌筑完成,2层、9层石膏抹灰完成,三小间挂网2-10层完成,喷浆7-10层完成,9-10层抹灰,开槽至20层,排水管道安装至21层,给水管道安装至20层,配管至20层,抹槽至11层,吊洞至20层;8#楼西单元机房层模板架体拆除完成,外架拆除完成,机房砌筑,东单元机房浇筑完成,烟道包砌18层,电梯升节24-26层,石膏抹灰5-6层完成,水电开槽21层,排水管23层,线管18层,抹槽11层,吊洞22层,给水管16层;R25:1#楼22层西单元顶板铝膜拼装完成,22层东单元放线;2#楼13层东单元铝模拼装,12层西单元顶板钢筋绑扎;6#楼13层东单元浇筑完成,13层西单元顶板钢筋绑扎完成、验收完成。

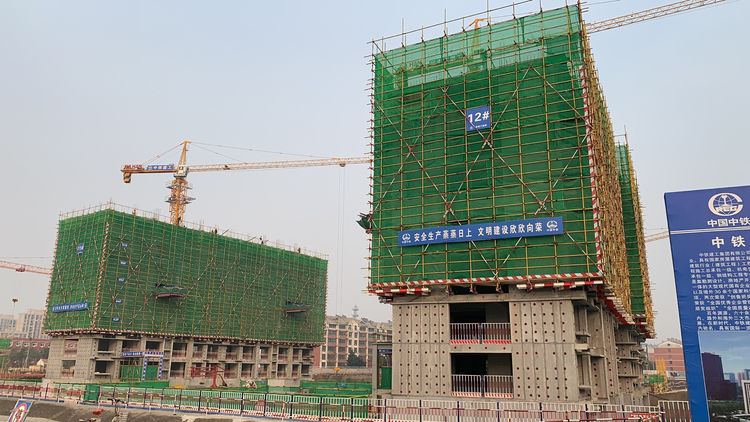

30:秀水:十四局地块:鲁岩公司累计完成支护桩桩647颗,高压旋喷完成27颗;省机施完成支护桩812颗,高压旋喷完成21颗。支护桩累计完成1459颗,高压旋喷累计完成48颗。西侧生活区硬化完成,地磅基础开挖完成。洗车设备北侧围挡基础砌筑完成,与中核分界线处围挡施工完成。雨后便道平整修整完成,并用彩旗标识完成。中核中原地块:北侧、东侧员工生活区临建外墙涂料涂饰施工。施工现场裸土覆盖、洒水降尘。雨后复工现场安全检查及安全周检。东侧桩头桩头砼破除,北侧桩头土方开挖。



31:电瓷厂:正在进行竣工清理;1#、2#、7#、8#竣工清理及问题整改 。



32:中铁十局:正在施工内外墙、喷浆、吊篮;8号楼:外墙施工完成10%,楼内喷浆完成,14号楼:吊篮安装完成,楼内喷浆完成,15号楼:外墙施工完成10%,楼内喷浆完成,19号楼:外墙施工完成10%,11层内墙抹灰完成.

33:龙山:基槽地基验收,桩基进场。

34:刁镇:正在进行主体、内外装施工、屋面、防水施工,幼儿园、社区服务中心、车库正在施工;一标:10#、11#架子拆除中;1#、9#、10#、14#-16#炮楼施工;商业中心底板钢筋绑扎;幼儿园基础开挖;服务中心二次结构放线;10#楼南侧车库回填;二标:1#、6#楼屋面找平层施工完成;2#、13#、15#楼电梯安装;5#、7#楼屋面防水铺设;9#、10#楼屋面等待防水铺设;社区服务中心机房层模板支设;幼儿园基础柱墩地梁浇筑完成;商业中心-1层顶板支设。

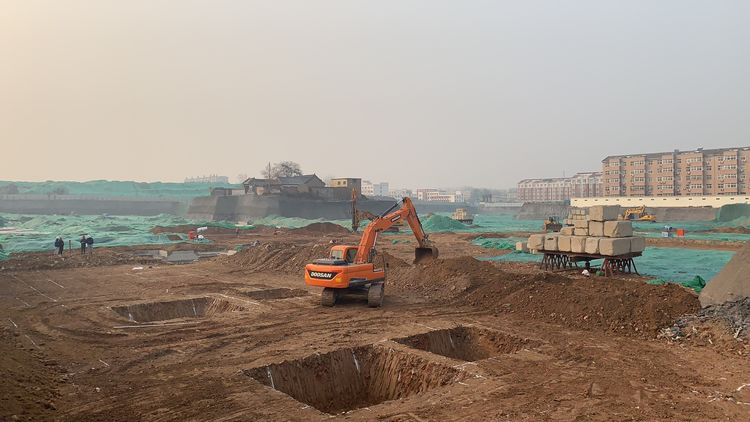

35:垛庄:正在施工止水帷幕、灌注桩、降水井、扬尘治理;止水帷幕施工150米、灌注桩钢筋绑扎150米、基槽覆盖扬尘网、降水井抽水管道布置。

36:南罗周家:正在施工基础、主体,车库正在施工;东区(三标段):1#楼:一层顶板钢筋绑扎,2#楼:负一层墙柱合模,3#楼:筏板钢筋绑扎,4#楼:负二层墙柱合模,5#楼:负二层墙柱合模,11#楼:八层顶板钢筋绑扎,12#楼:七层浇筑完成,车库:筏板浇筑完成5500㎡,顶板浇筑完成6200㎡,东区(二标段):        6#楼:七层墙柱合模,7#楼:三层浇筑完成,8#楼:四层墙柱钢筋绑扎,9#楼:二层浇筑完成,工字钢悬挑,10#楼:负一层梁板钢筋绑扎;车库:筏板浇筑完成6700㎡,顶板浇筑完成3000㎡,西区(一标段):13#楼:六层顶板铺设,14#楼:负二层顶板铺设完成,15#楼:负一层墙柱合模完成,16#楼:负二层墙柱合模,17#楼:负二层顶板铺设完成,18#楼:负一层顶板钢筋绑扎,19#楼:六层浇筑完成,20#楼:防水保护层施工完成,21#楼:四层顶板钢筋绑扎完成,22#楼:一层顶板铺设完成,23#楼:负一层顶板铺设完成,24#楼:负一层墙柱钢筋绑扎,25#楼:负二层墙柱合模完成,26#楼:二层梁板钢筋绑扎,27#楼:三层梁板钢筋绑扎,车库: 筏板浇筑完成9400㎡,顶板浇筑完成3200㎡。


37:官庄:正在进行临建、土石方开挖、基坑支护、清槽、灰土垫层、塔吊;地块一:南侧局部展开土方开挖,完善临设建设;地块二:土石方共约完成97%;1#楼北侧、2#楼东侧及南侧基坑支护完成;6#、7#楼南侧塔吊基础施工完成;1#楼清槽完成,开始部分砖胎膜施工;地块三:6#楼北侧三七灰土垫层完成;11#楼灰土垫层施工进度完成60%。

38:钢联片区:正在进行土方开挖、边坡支护、集水坑和电梯坑砌筑;1#楼集水坑和电梯坑砌筑完成,边坡支护完成30%。2#楼开挖完成约15%。3#楼开挖完成约90%。4#楼开挖完成约40%。5#楼开挖完成约40%。

39:曹范:正在进行土方开挖、灰土换填,商业楼、车库正在施工;一标段:裸露土及时检查覆盖;施工现场洒水降尘;完善现场施工配套设施。现场硬化完成,槽边喷淋完成。基层土石方整体开挖完成,1#、2#、3#、4#楼主楼灰土换填完成,5#楼、商业楼基坑挖方完成已一月有余,5#楼等待矿坑处理方案。车库挖方完成95%。执行25日环保局通知,站点四周两公里内土石方禁止施工。二标段:建筑施工区域场地裸露土检查及覆盖完成;办公楼及宿舍楼具备使用条件;场区道路浇筑及槽边护栏、喷淋安装完成;6#、7#、9#楼塔吊基础浇筑完成;现场施工区域安排洒水、降尘。6#楼:基础灰土换填完成;7#楼:基础灰土换填完成;8#楼:基础灰土换填完成;C区车库:基础灰土换填完成;9#楼:基础灰土换填完成;10#:基础灰土换填完成楼;11#楼:基础灰土换填完成85%;12#楼:基础灰土换填完成25%。




二、手续方面:

1、查旧、刁镇项目水土保持方案正在编制;
2、东西沟头李家埠项目图审已完成,施工许可证办理资料已上报审查;
3、准备原钢联周边、东姚西姚孟阿、垛庄、党校街南首项目规划报审资料;
4、准备陈家白塔项目剩余地块工程规划许可证资料;
5、曹范龙埠、大有、富家项目勘测定界图、规划图、土地利用现状图完成;
6、曹范龙埠、大有、富家项目是否占用林地证明办理完成,规划初审意见待批复;
7、陈家白塔项目地块3、4、5宗地图完成。






















安置房建设问题清单调度表

















区人大代表到杨胡项目进行民生事业发展情况视察,李发浩主任陪同。









周林主任到白泉项目督导台账进度









周林主任到杨胡安置房工地督促工程进度









周林主任与规划局、设计院解决相关工作问题









周林主任主持燃气、热力配套工程专题会议。









周林主任参加经十东路北侧每日总结推进会。









周林主任、毕玉文主任参加拟交房项目周例会









指挥部协调规划设计单位,召开水南水北、曹范大有等项目立项、招标等前期手续推进会。









指挥部到老四中周边安置房A,C,标段督促项目方加快施工进度,确保按期交房。









指挥部召开白泉、杨胡等四个项目电力外线推进会









指挥部召开公用事业发展中心、园林绿化局、天然气公司对接会议













区质安中心到白泉安置房项目检查。









区人防办到经十东路北侧安置房调研指导工作









明水街道白云路以西安置房项目村民代表看新居









明水街道老四中周边安置房项目村民代表看新居









圣井张家梅家睦里安置房项目村民代表看新居









埠村街道长青安置房项目村民代表看新居









埠村街道南凤东鹅安置房项目村民代表看新居









埠村街道月宫安置房项目村民代表看新居









刁镇街道安置房项目村民代表看新居









张家梅家睦里安置房项目例行周检

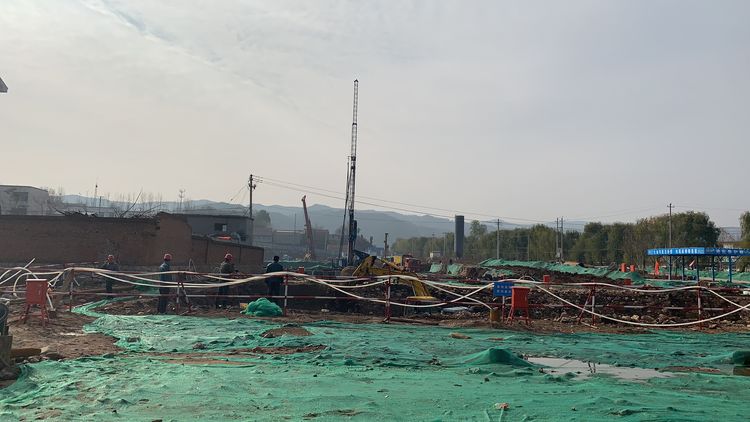

垛庄安置区施工现场




埠东安置区施工现场




南罗周家安置区施工现场





滕朋鲍庄安置区施工现场





东类西类安置区施工现场





白塔陈家安置区施工现场





刁镇安置区施工现场





南凤东鹅安置区施工现场





长青安置区施工现场





党校街南首安置区施工现场

安置房的进度从未停止,这也是为了早日给我们一个交代

▍免责声明:我们尊重原创。此内容整理自“美篇 章丘区安置房建设指挥部”。如有侵犯,请联系删除。

回复

使用道具 举报

152

主题

7588

帖子

1万

积分

论坛元老

Rank: 8Rank: 8

积分
19877
发表于 2020-11-28 09:14:32 来自手机 | 显示全部楼层 | 来自山东
绣惠安置房有点慢啊!
来自: Android客户端
回复 收起回复
B Color Smilies
还可输入 个字符
回复

使用道具 举报

58

主题

1665

帖子

7428

积分

论坛元老

Rank: 8Rank: 8

积分
7428
发表于 2020-11-28 09:36:55 来自手机 | 显示全部楼层 | 来自山东
白云路以西B区为什么一直停工?
来自: Android客户端
回复 收起回复
B Color Smilies
还可输入 个字符
回复

使用道具 举报

251

主题

1万

帖子

2万

积分

论坛元老

Rank: 8Rank: 8

积分
27168
发表于 2020-11-28 09:58:11 来自手机 | 显示全部楼层 | 来自山东
看看帮顶
来自: Android客户端
回复 收起回复
B Color Smilies
还可输入 个字符
回复

使用道具 举报

4

主题

5269

帖子

1万

积分

论坛元老

Rank: 8Rank: 8

积分
15047
发表于 2020-11-28 10:16:26 来自手机 | 显示全部楼层 | 来自山东
快点吧
来自: Android客户端
回复 收起回复
B Color Smilies
还可输入 个字符
回复

使用道具 举报

0

主题

1074

帖子

3304

积分

论坛元老

Rank: 8Rank: 8

积分
3304
发表于 2020-11-28 10:44:16 来自手机 | 显示全部楼层 | 来自山东
有安置房真好
来自: iPhone客户端
回复 收起回复
B Color Smilies
还可输入 个字符
回复

使用道具 举报

0

主题

6770

帖子

1万

积分

论坛元老

Rank: 8Rank: 8

积分
17170
发表于 2020-11-28 11:09:17 来自手机 | 显示全部楼层 | 来自山东
希望能早日返回家园
来自: Android客户端
回复 收起回复
B Color Smilies
还可输入 个字符
回复

使用道具 举报

16

主题

593

帖子

3580

积分

论坛元老

Rank: 8Rank: 8

积分
3580
发表于 2020-11-28 11:37:19 来自手机 | 显示全部楼层 | 来自山东
谁看出下一个是哪一处要交房了吗
来自: Android客户端
回复 收起回复
B Color Smilies
还可输入 个字符
回复

使用道具 举报

59

主题

1671

帖子

6891

积分

论坛元老

Rank: 8Rank: 8

积分
6891
发表于 2020-11-28 12:18:49 来自手机 | 显示全部楼层 | 来自山东
希望尽快能回迁
来自: Android客户端
回复 收起回复
B Color Smilies
还可输入 个字符
回复

使用道具 举报

41

主题

1万

帖子

2万

积分

论坛元老

Rank: 8Rank: 8

积分
29741
发表于 2020-11-28 12:41:40 来自手机 | 显示全部楼层 | 来自山东
回家有望了
来自: Android客户端
回复 收起回复
B Color Smilies
还可输入 个字符
回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

侵权举报:本页面所涉内容为用户发表并上传,相应的法律责任由用户自行承担;本网站仅提供存储服务;如存在侵权问题,请权利人与本网站联系删除!联系邮箱:35457311@qq.com

QQ|Archiver|手机版|小黑屋|大章丘网 ( 鲁ICP备14015877号-1 )

GMT+8, 2025-8-24 13:18 , Processed in 0.043054 second(s), 13 queries , MemCache On.

Powered by Discuz! X3.4

© 2001-2017 Comsenz Inc.

快速回复 返回顶部 返回列表
